今年1-3月完成固定资产投资18.6亿元,具体工作进展情况如下:
一、加速推进基础设施建设。琴润大道累计完成路基施工2.1km;生态城大道累计完成路基施工2km;启动区路网已开工15条道路,累计完成路基施工5.4km;中部片区路网已开工9条道路,累计完成路基施工2.5km;东部片区路网已开工4条道路,正在加快推进清表、清淤及雨污水管网施工。新农中学等7个教育配套项目正在进行地下室和主体结构施工。知音城、新天、黄陵三大还建小区加快建设,已完成7.1万平方米主体结构施工。市民文化活动中心和体育中心正在深化完善设计方案。

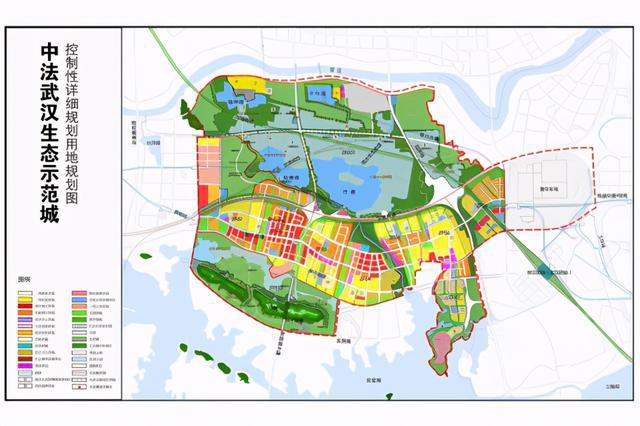

二、高质量推进招商引资和产业项目建设。2月27日,武汉一季度重大项目集中开工蔡甸分会场活动在光控特斯联(武汉)智慧产业园项目现场成功举行,光控特斯联(武汉)智慧产业园、中粮小麦华中加工基地等项目集中动工。优炫信息安全产业园一期主体结构封顶,二期抓紧建设,中建·中法之星抓紧主体结构施工,融创蔡甸(山水拾间)、中法企业中心等产业项目加快建设。加快中法半岛小镇规划建设,加强与市自然资源和规划局、市土地整理储备中心的沟通对接,举行中法半岛小镇秘书处工作推进会,研究审议半岛小镇核心区(ZF07编制单元)规划调整方案,法国生态度假综合体、法式文创主题乐园等项目签约落户。加大产业链招商力度,长江日报•后官湖文创园、湖北盛世恒通通信集团有限公司总部、武汉科讯智景、武汉市政道排、法国AXCEL Partners等项目签约。赴上海开展“上门招商”,拜访飞和实业(一汽凌源)、晖禾航空等企业,同步跟进永旺、杉杉奥特莱斯、大型城市综合体等在谈项目,加快推进高端产业和现代服务业集聚发展。
三、不断强化要素保障。围绕建设区域拆迁清零总目标,全力发动征地拆迁“春季攻势”,今年已完成征地820亩,签约755户、26.22万平方米,拆除470户、15.21万平方米。半岛小镇夏家咀地块、永兴仓储南地块(田湾)、特斯联西地块(什湖)等重点项目区域征拆签约进度达60%~95%。加快推进国有土地收储,3宗国有土地收储方案已经研究通过并取得储备批复。已完成约500亩的报地组卷工作,并根据工作安排开展6个项目的报地批前工作,抓紧完善已批回地块的储备登记手续,积极为供地做好准备。
